蒙城县2021年老旧小区外道路相关基础设施改造项目环境保护措施

访问次数: 信息来源:县政府办公室 发布时间:2022-06-23 10:09
[ 字体:]

9.5 环境保护措施

9.5.1 环境保护目标

1)施工、生产过程中各类污废水、废气、固体废弃物排放符合当地标准和国家标准;

2)粉尘、场(厂)界噪声排放符合当地标准和国家标准,得到有效控制,达到无投诉;

3)优先选用绿色环保建材、节能环保设备设施,杜绝使用淘汰落后的建材、设备设施;

4)落实环保措施,杜绝各类环境污染事故;

5)避免发生节能减排违法违规事件,完成上级主管部门下达的节能减排考核目标;

6)重大火灾、爆炸及油料泄漏事故发生率为零;

7)专职管理人员到岗率100%;相关岗位人员接受培训率100%

8)不发生事故瞒报、谎报、拖延不报行为。

9.5.2 环境保护管理体系

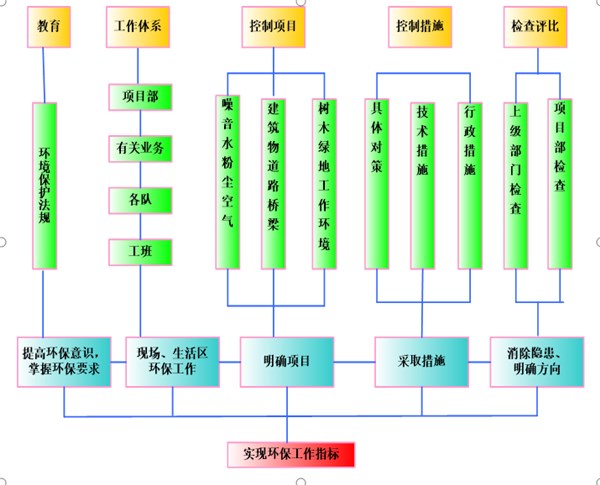

环境保护管理体系框图见图。


环境保护管理体系框图

9.5.3 环境保护管理组织机构及管理职责

1环境保护管理组织机构

项目部成立以项目经理为第一责任人的环境保护管理领导小组,全面负责本项目的环境保护管理工作,安全总监、项目副经理、总工程师任副组长,具体负责本项目日常的环境保护管理工作,领导小组成员包括安全环保部、综合办公室等各部门负责人,环境保护管理办公室设在安全环保部,项目副经理担任办公室主任,配备专职环境保护检查人员,在环境保护管理领导小组的领导下,具体负责环境保护各项管理工作。

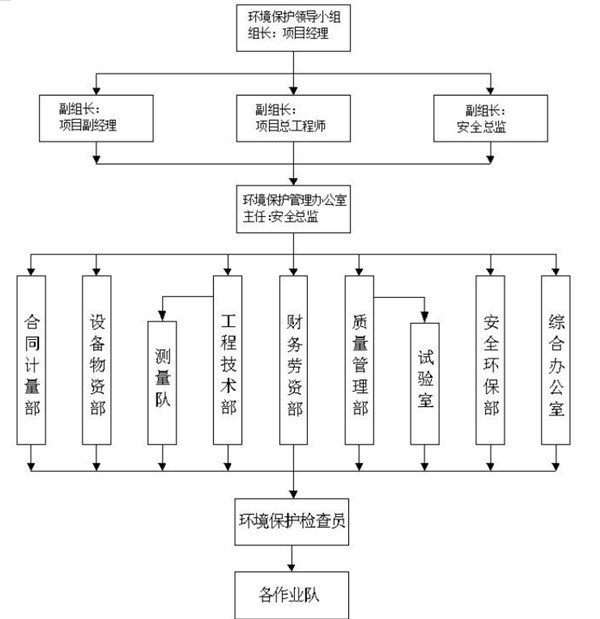

环境保护管理组织机构框图见图。

环境保护管理组织机构框图

2、环境保护管理职责

1)建立环境保护的各项规章制度,并在施工中保证各项制度的落实;

2)负责宣传、教育、检查、监督制度落实情况;

3)负责对施工过程中出现的各类环保问题进行处理和改进;

4)负责对各作业队提出的合理化建议进行筛选、采纳并根据实际情况加以完善和落实,保证达到环境保护的要求;

5)负责月、季、年度环境保护工作的考核、评定工作。

9.5.4 环境保护措施

施工过程中造成的主要污染包括:水源污染、大气污染、噪声污染、垃圾污染及施工过程中的废弃物、生活垃圾、厕所排污物等都会对环境造成污染

我们针对本工程的情况和环境要求,项目部在进场的同时,指定具有专业水准的、审查合格的专人负责环保工作,建立环境保护保证体系,成立以项目经理为组长的环保施工领导小组,下设环保施工办公室,按照谁施工、谁使用、谁负责的原则。生产、生活区域范围,分解施工环境保护控制目标。从生产、生活区域抓起,横向问题找部门,纵向问题找个人的文明施工环境保护网络,进而来保护文明施工环境,保护总体目标的实现。

1噪声控制措施

1在居民区施工控制使用强噪声、强振动的施工工具。22点后禁止强夯施工或使用电锯、电刨、混凝土振捣器等强噪声施工工具,对必须夜间施工的,办理施工许可手续,告知周边单位、居民。

2)合理分布动力机械设备的工作场所,避免一个地方投入较多的动力机械设备。

3)选用符合国家有关标准的施工机具,尽量选用噪声低的施工机械,对噪音超标的机械设备,采用装消音器、隔音材料、隔音内衬、隔音棚等消声措施,降低噪音,满足控制标准。同时加强设备的维护和保养,保持机械润滑,降低运行噪声。

4)对于行驶的机动车辆,装备排气消音壁,现场只允许鸣低音叭,场外行驶严禁鸣笛。

5)加强个人防护,现场施工人员配戴防护耳塞,并经常轮换作业以减少噪声对健康的危害,易产生高强度噪声的设备避开在夜间施工。

2生态控制措施

落实门前三包环境保洁责任制,不在工地围栏外堆放材料、垃圾,严格按照批准占地的范围、占用期限使用临时占地,及时对施工区域内的路况进行保护,使之运行良好,卫生整洁。

3生活污水处理措施

生活污水不准随意向周围的河流、灌排系统或田地排放。在生活区内建污水处理设施,地面设置砖砌排水沟,地下埋设排污管,生活污水经场内过滤沉淀池处理后,集中排至生活污水处理站或发包人指定地点。

4生产废水处理措施

本工程生产废水主要来自工程机械冲洗产生的含油废水以及开挖过程中的渗水、降水,主要污染物是固体悬浮颗粒、石油类。对这些环节产生的生产废水进行分类处理,依照《污水综合排放标准》(GB8978-1996)一级排放标准控制,悬浮物排放标准为70mg/l、石油类排放标准为5mg/lPH值控制在69范围内。

1)含油废水

机修系统用水量小,含油污水排放量少,采用间歇式小型隔油沉淀池并定时投加絮凝剂的处理方式。在机械修配厂附近低洼处设规格为1.0m×1.0m×1.0m的隔油池,含油污水经一天蓄满水池后投药,再经整晚的絮凝沉淀,第二天达到排放标准后再排出。池内废油和沉淀物57天清除一次。

为尽量减少油污染,同时也要加强施工机械的日常管理,在停车场周围用混凝土或砖砌成墙,减少燃料箱和发动机漏油的范围。在水体周围严格禁止和控制更换机油。任何有害产品(燃料、润滑油或其它物质)的储存都要离开地表水体至少30m

2)施工区渗水、降水

在施工区设排水沟,废水经排水沟汇集至集水坑中,投加絮凝剂,让坑水静止沉淀2小时后再抽出外排。

5废油处理措施

综合修配厂设废油料处理池,废油、外加剂、酸碱液体等汇入废油处理池,集中回收,尽量重复使用,对不能利用的进行焚烧或中和处理。在施工排水系统的末端,设置沉砂池和油水分离器,防止对周围环境的淤积和污染。

6大气污染控制措施

1)用来运输可能产生粉尘材料的车辆配备挡板,用防水布遮盖。

2)临时道路路面要定时洒水降尘,备有专用洒水车。

3)水泥等易飞扬细颗散体物料尽量安排库内存放,运输、堆放时遮盖以防止扬尘。拌和站设有水泥除尘机。

4)使用清洁能源,炉灶符合烟气排放规定。

5)严禁在工地燃烧各种垃圾弃物和会产生有毒有害气体、烟尘、臭气的物质。

6)施工车辆安装尾气净化装置,运输车辆和施工机械选用油质较好的油,以有效减少大气污染物排放量。尾气排放不合格的车辆,必须进修理车间。检测尾气合格后的车辆方可运行。

7路况维护及路面卫生

对施工区域范围的路面进行经常性的检查,定期养护、维护、清扫,保持道路正常运行,无雨日进行洒水消尘,使路面行车安全,卫生整洁。运输车辆驶出现场前将渣土拍实,进行覆盖,避免渣土沿途洒落。



8固体废弃物控制措施

1)各施工场地设足够的垃圾桶收集生产垃圾,能回收利用的送交废旧物资回收站处理,其余的集中送往弃渣场填埋。

2)施工现场内无废弃砂浆、混凝土,运输道路和操作面落地料及时清扫,砂浆、混凝土倒运时必须采取防撒落措施。

3)设垃圾桶收集生活垃圾,定期运往弃渣场与弃渣一同处理或集中填埋处理,必要时派专职卫生清洁人员处理垃圾,负责施工区、办公区、生活区的清扫工作,保护施工生活区的环境卫生。

9施工弃渣的治理

按本工程合同技术条款的规定和监理工程师的指示做好施工弃渣的治理,保护施工弃渣边坡的稳定,防止料场、主体建筑物基础和施工场地的开挖弃渣对周边环境造成污染

10防止饮用水污染措施

1)禁止将有毒、有害废弃物作土方回填。

2)现场存放的油料,必须对库房地面进行防渗处理,防止油料跑、冒、滴、漏、污染水体。

3)生活污水和施工废水必须经过沉淀处理后,作到达标排放。

4)营地、工地厕所、化粪池采取防渗措施。

5)化学药品、外加剂等要妥善保管,库内存放。

6)生活饮用水的净化处理:

本工程生活饮用水采用一元化净水器对水进行净化处理。处理后的水经加药消毒后,贮存至生活用水清水池内,再由清水泵送至各生活用水点。

11人群健康保护措施

1)施工人员进场前需进行常规体检,发现严重的传染病患者不得进入施工场地。

2)对现场施工人员定期体检,及时接种疫苗,发现传染病患者及时隔离治疗,并及时报告当地卫生防疫部门。

3)设疫情监控点,落实责任人,按当地政府制定的疫情管理及报送制度进行管理。一旦发现疫情,及时就近送至县乡医院诊治,对易感染人群提出预防措施。

4)预防为主,做好环境卫生防护工作,保护施工人员的居住和饮食卫生条件,建立卫生防疫制度,大力开展卫生宣教工作,对施工人员进行必要的健康卫生、疾病预防的宣传教育,减少各种疾病的发病率。

5)工程开工前,结合场地平整工作,对生活、办公区环境进行一次清理消毒,尽量为施工人员提供较好的居住及生活条件,并根据工区人口密度和人员流动情况,在生活区、办公区分设垃圾筒,配置清运车,定期清运垃圾,并及时处置。临时生活区规划在受施工干扰相对较少的位置,并在大批人员进驻前做好居住环境的卫生清理,尤其保证公共食堂的卫生,定期对公共餐饮场所进行卫生清理和检查,除日常清理外,每月至少集中清理2次。

6)对食堂服务人员实行“健康证制度”,每年定期进行健康检查,有传染病带菌者要及时撤离岗位。

7)在生活区、施工区及作业人员集中的场所,设置防渗厕所、垃圾收集点等卫生设施。设若干名专职清洁工,定期清洁、清运和消毒工作,达到无蛆无蝇。在地下洞室内设置流动厕所,定期清扫厕所和清除粪便,粪便经化粪设施处理后,运至生活污水处理厂。

8)定期对施工生活区进行灭鼠和灭蚊,定期常规灭鼠,采用抗凝血剂灭鼠毒饵灭鼠,采用国家准许的灭蟑螂毒饵或滞留喷洒药剂灭蟑螂,防止传染疾病的发生。

9.5.5 解决扰民的措施

1施工前准备措施

1)进场后首先作好和当地派出所关系,对当地的情况进行调查,了解当地人员的基本情况周围环境状况。

2)成立外协小组,外协小组组长全面负责扰民、以及民扰的处理工作,提前和相关部门沟通工作,与各方建立良好的关系,取得社会各方面的谅解。

3)项目部设置来访办公室,专门负责接待各方的来访工作,发现问题并及时解决。

2施工期间措施

1)定期组织召开周边居民协调会,及时解决存在的扰民及民扰问题。

2)施工现场对噪声的机械设备,实行封闭式管理,施工期间出入车辆外,大门一律封闭。

3)施工期间我公司组成以项目部安全总监任组长的慰问协调小组,定期走访周围居民,了解其实际困难并尽力帮助其解决,并利用接待室,认真听取居民反映的问题以及提出的建议,在施工中及时整改,解决存在的问题。

4)扰民与民扰问题矛盾主要集中在噪声、光污染以及扬尘污染等几个方面。

1)施工中严格控制噪音污染。对噪音较大的工序安排在昼间施工,并在工地四周临界处按要求设置噪音监控点,定期进行噪音测试。遵循GBl2523—2011《建筑施工场界环境噪声排放标准》规定的降噪限值。

2)对参加施工人员加强教育,减少人为施工噪音出现,增强全体施工人员防噪声部扰民的自觉意识。

3)机械均按政府有关噪声控制要求安装消音降噪设备,振捣器采用低噪音振捣器;加强对人员的环保知识教育,严格控制人为噪声,最大限度的减少噪声,尽量减小对周围环境的干扰。

4)对强噪声机械(例如木工电锯)进行全封闭处理,设置工作棚(尺寸13m×6m×2.5m),门窗安装玻璃,顶部用泡沫板吊顶,做隔音处理;并严格控制强噪声机械作业时间。

5)施工人员不得大声喧哗、野蛮施工;夜间运输车辆低速驶过住宅区。

6)在建筑物的提升架上或钢管外脚手架上外侧挂“JRSH-2型柔性隔声吸声屏障”。随作业层进行移动,同时在作业层上在声源约5m处用移动的钢管脚手架(3m×3m)外挂JRSH2型柔性隔声吸声屏障,形成了双重隔声屏障,切断声音在空气中的传播途径,在整个封闭空间内针对声源特性,在声源集中的周围采用内置吸声材料的柔性隔声屏来达到降噪目的。隔声屏不仅具有较明显的降噪效果而且设计灵活、使用方便、可以折叠,若结合施工现场合理布局,则可达到整齐美观的效果,从而满足施工生产的需要。

7)严格控制施工作业时间,晚22:00~早6:00禁止施工。特殊情况须在夜间施工时,一方面要尽量采取降燥措施,另一方面要做好周围居工人作,最大限度的减少对周围居民及医院的影响。

8)施工夜间照明措施

探照灯选择既能满足夜间照明又不刺眼的新型灯具,采取措施使夜间照明只照射施工区而不影响居民休息。

夜间施工的场所设置一般照明,局部照明要混合照明。

室外灯具距地不得低于3m,室内不低于2.5m

9)架子搭设

人工传递架子管时要轻拿轻放,禁止向地下抛架子管和扣件。搭设时禁止用力敲击架子管。架子管涂刷防锈漆时,在其下垫塑料布,以免滴下的油漆渗入地下。在工作面上刷防锈漆时,保证油漆不形成流坠现象。架子管除锈统一处理,将除下来的铁锈粉末集中处理。

10)钢筋工程

钢筋进场时的装卸必须用吊车上、下装卸,轻拿轻放,避免产生噪声。对锈蚀过重的钢筋除锈,将除下来的铁锈集中清扫统一处理。钢筋进场切割时,切下来的铁锈不可与其它垃圾混放;钢筋加工机械(切割机、卷扬机、弯曲机等)的维修、擦拭的棉纱统一处理。机械经常进行维修,对有漏油现象的机械必须停止使用,进行维修,防止漏油过多而污染土地。钢筋绑扎时,一次绑扎成型到位,避免修整,避免对钢筋的砸和敲击产生的噪音影响周围居民区,尤其夜间更不能敲击。现场的废弃钢筋头、废弃绑丝、废弃垫块都统一回收处理。在使用电焊机时,注意焊条的节约。焊条头要统一回收处理。

11)模板工程

对木工棚进行全封闭处理,强噪声机械(例如木工电锯)安置在木工棚内,门窗安装玻璃,顶部用泡沫板吊顶,做隔音处理;并严格控制强噪声机械作业时间。,在制作和设计模板时,尽量节约材料。对在加工或使用后的残余材料集中处理,对废木屑应集中处理。锯末集中收集,加以二次利用(用于养护或其他)。二次利用完毕后集中处理。使用电锯时,遵守作息时间,保证在正常的施工时间内使用。其他如电刨的使用亦应如此。

12)混凝土工程

混凝土的运输过程中,运输车会发出很大的噪声,排放尾气等。要求运送车辆在车况良好的情况下使用。车辆必须保修得当,在车辆上料过程中,洒在车身上的各种骨料必须清理干净,以免遗撒在运输道路上。运输车应集中冲洗,且用水适当,不得随意清洗排放,浪费水资源。混凝土施工:确保混凝土泵送设备的良好工作状态。泵送时间停顿过长,易造成泵管堵塞,从而造成冲洗泵管和敲打泵管,造成浪费水资源和产生噪声。振捣时采用低噪音振捣棒,尽量避免振击模板,以减少噪声。泵送设备要经常维修,避免漏油及排放废气过多而污染土地及大气。

混凝土养护:对混凝土进行养护时,必须集中使用。保证水的充分利用,对苫布和塑料薄膜要保护好,以备回收利用。保温被和其它东西经多次利用后统一收集废弃。

9.5.6 水土保持措施

1说明

本工程水土保持防治范围包括工程建设区和直接影响区。

按监理批准的水土保持措施计划,实施本合同责任范围内的水土保持措施,并在工程结束后,按合同要求进行场地清理和整治。

项目建设区即工程永久占地和施工期间的临时征占地面积,主要包括:主体工程区、施工生产生活区、施工道路区。

直接影响区指工程建设征地范围以外,由于工程建设造成的水土流失对周围的农田、道路、河流、村庄等可能直接产生危害的区域。

直接影响区包括:主体工程影响区:大型河渠交叉建筑物为下游50m,其他河渠交叉、排水建筑物下游20m;临时堆土影响区为临时堆土场外周10m;施工道路影响区为施工道路两侧各1m

2水土保持工程措施

1)主体工程区

在主体工程建设过程中尽量做到挖填平衡,施工过程中尽量做到边开挖、边回填、边碾压、边采取护坡防护措施;尽量缩短施工周期,减少疏松地面的裸露时间,合理安排施工时间,尽量避开雨天和刮风天气,对开挖边坡、回填边坡的防护工程,在达到设计稳定边坡后迅速进行防护工程,同时做好坡面、坡脚排水系统,施工一段、保护一段;建筑物工程施工时先将排水措施和拦挡措施布设好,尽量避开雨天与大风天气挖土施工,施工完成后及时清整施工场地,以免影响行洪。

2)临时堆土区

用于周转土方的临时堆土场使用期间积极优化施工工序和施工时间,尽量减少临时堆土区土料堆放和裸露时,土料堆放时进行人工拍实,减少下雨期间雨水冲刷边坡污染周边。

3)施工生产生活区

为防治施工生产生活区内的砂石料冲洗水、机械冲洗水、生活用水及场地雨洪水等的排放造成水土流失,集中排放并修建排水沟,排入下游沟道。施工生产生活区结束使用后,对非耕地部分进行土地平整。

4)施工道路区

在施工道路两侧布置排水沟,结束使用后,对非耕地部分进行土地平整。

3场地清理与整治施工措施计划

1)按发包人对场地清理与整治的要求和监理人指示,在工程基本完工后,制订一份场地清理与整治的施工措施计划,提交监理人批准。其内容应包括:

1)场地清理与整治范围(本工程范围内的施工场地,包括施工场地以外遭受施工损坏的地区);

2)场地清理与整治的进度计划、清理整治措施。

2)每一施工作业区施工结束后,及时拆除地面以上部分的各种临时建筑结构,以及各种辅助设施并及时清理出场。

3)所有施工材料和设备按计划撤离现场,工地范围内废弃的材料、设备及其他生产垃圾应统一按环境规划的要求和(或)监理人指示的方式处理。

4)对防治范围内的排水沟道、挡护措施等永久性水土保持设施,应在撤离前按要求进行疏通和修整。
